Кадровый состав и распределение сил
Отдел инфраструктурного развития сообщает, что для соблюдения графика синхронизированы все основные процессы:
Благоустройство и внешние сети: 14 человек заняты на вертикальной планировке, устройстве геотекстиля, песчаного основания, щебеночного покрытия, монтаже георешеток и бетонировании дорог. Отдельная группа (5 человек) выполняет озеленение территории.
Фасад и внутренняя отделка: 10 специалистов монтируют подсистему и ГКЛ, еще 5 человек ведут монтаж сэндвич-панелей. Продолжается облицовка лестничных маршей и площадок гранитом.

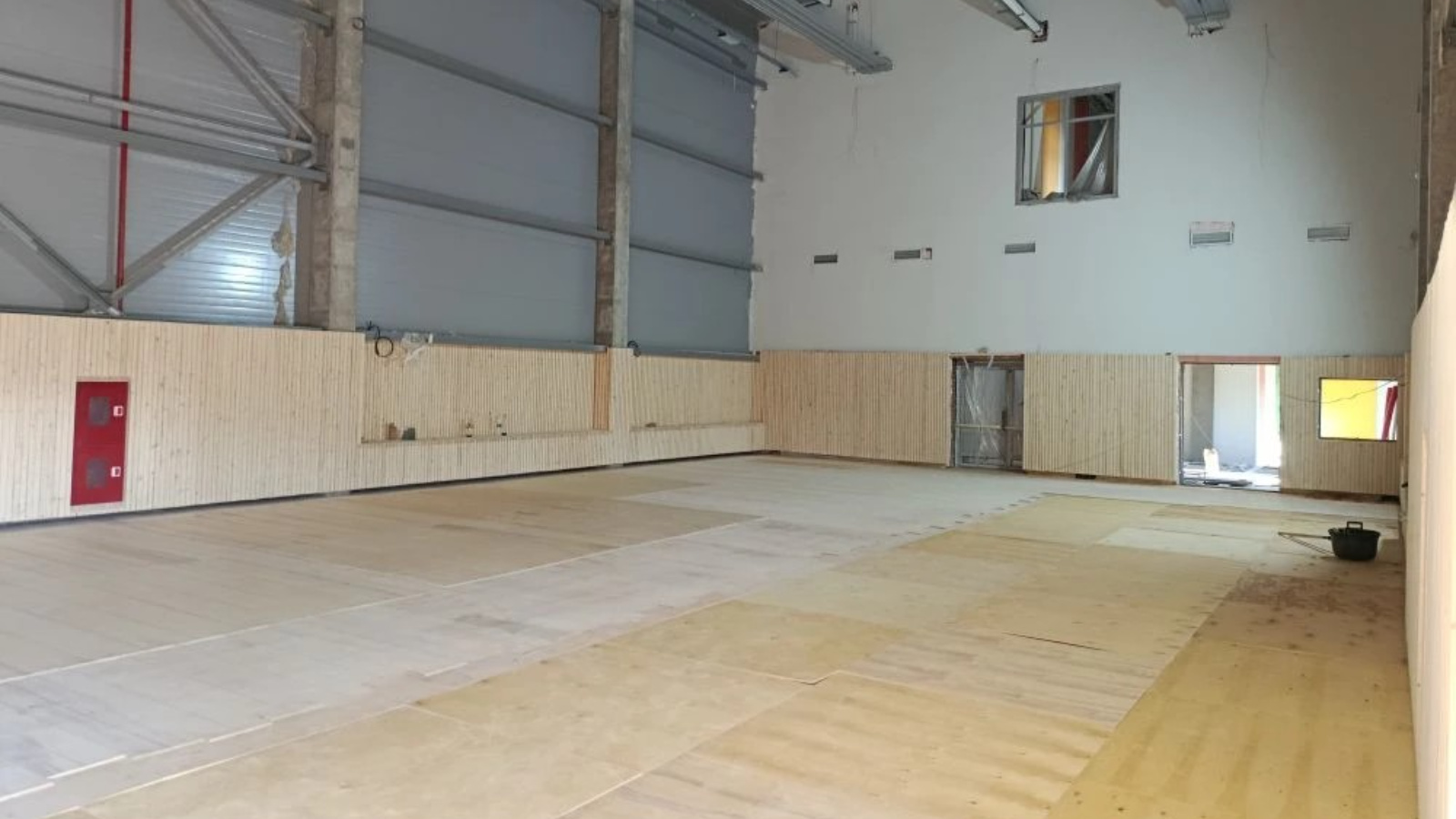

Чистовые покрытия: 10 мастеров приступили к устройству паркета. На первом этаже ведется укладка мраморной брекчии (5 человек), на втором этапе выполняются работы по шлифовке покрытий (4 плиточника).
Инженерные системы: Полным ходом идет монтаж систем жизнеобеспечения. Шесть электриков и четыре слаботочника обеспечивают прокладку силовых и слаботочных сетей. Пять сантехников и шесть монтажников системы вентиляции монтируют внутренние сети отопления, водоснабжения и канализации. Еще четыре человека трудятся на системе ливневой канализации и пожаротушения.
Столярная группа: 4 сотрудника завершают монтаж оконных и дверных блоков с установкой откосов.
ИТР и разнорабочие: Надзор за технологией ведут 2 инженерно-технических работника, общее вспоможение обеспечивают 6 рабочих.
Техническое обеспечение
Для выполнения задач на высоте и перемещения материалов задействован полный спектр механизмов:
подъемный механизм (1 единица);
манипулятор (1 единица);
гусеничный экскаватор (1 единица);
автовышка (1 единица);
фронтальный погрузчик (1 единица);
тонар (трал) для доставки крупногабарита (1 единица);
самосвал грузоподъемностью 40 тонн (1 единица).
Итоги текущего этапа
На данный момент на объекте параллельно ведутся электромонтажные работы, монтаж системы отопления, внутренней канализации и подсистем фасада. Особое внимание уделяется благоустройству прилегающей территории: выполняются подготовительные работы под бетонирование дорог и укладку георешеток.
Отдел инфраструктурного развития держит ход строительства на постоянном контроле. Применение крупных трудовых ресурсов и достаточного количества техники позволит подрядной организации завершить строительство здания МФЦ в установленные сроки, создав для жителей села Нырты и окрестных деревень современное и комфортное пространство для получения государственных услуг.
