В рамках реализации проекта по комплексному обновлению образовательного учреждения выполняются работы по реконструкции двухэтажного блока здания, приобретению современного оборудования, инвентаря, мебели и благоустройству прилегающей территории.

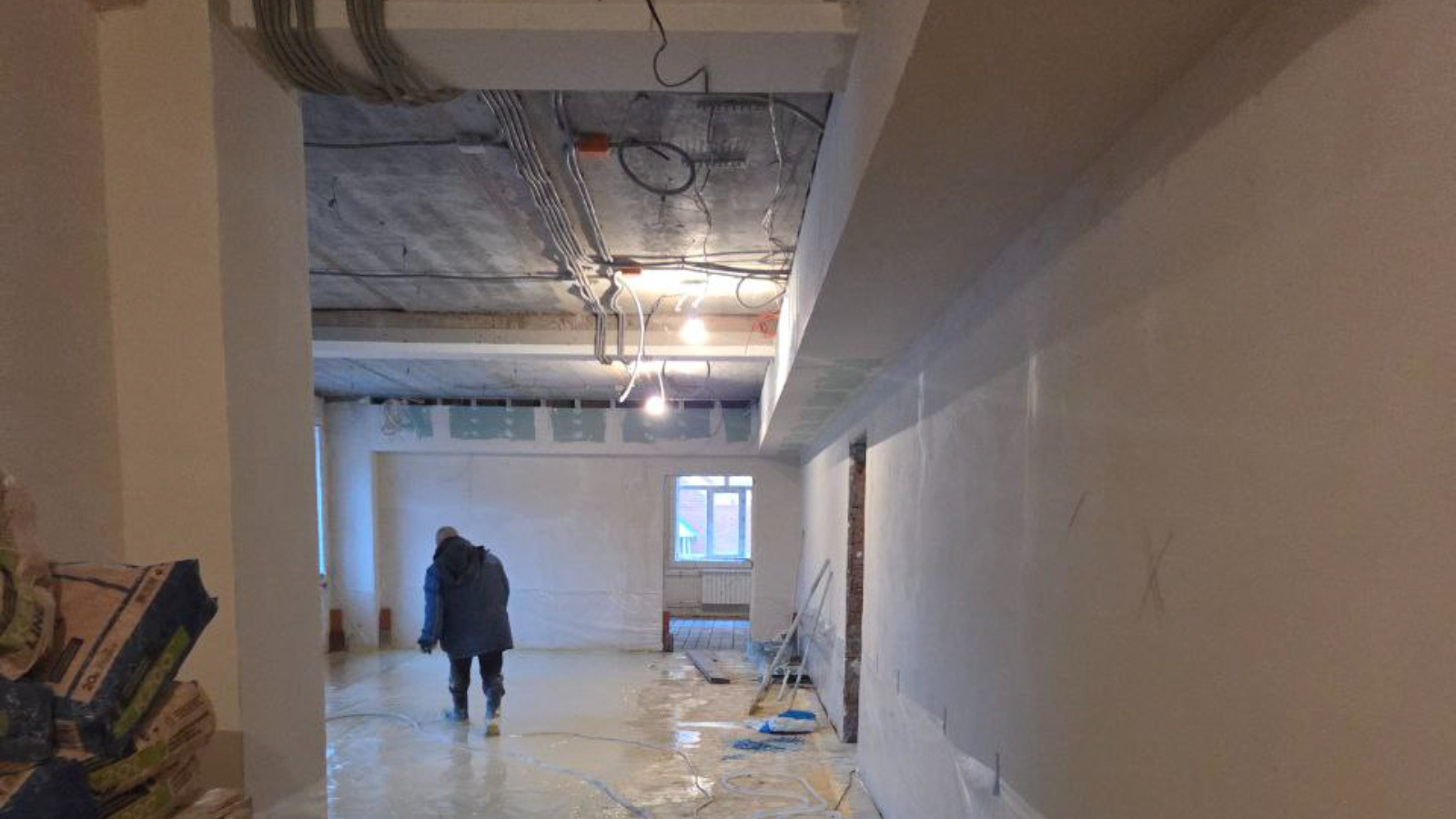

На текущий момент достигнуты следующие показатели выполнения работ:
Демонтажные работы завершены на 92%.
Устройство кровли выполнено на 78%.
Устройство полов выполнено на 54%.
Отделочные работы выполнены на 39%.
Электромонтажные работы выполнены на 69%.
Монтаж слаботочных сетей (коммуникации, телефония, интернет) выполнен на 47%.
Работы по инженерным сетям выполнены на 81%.
Установка оконных блоков и устройство отмостки вокруг здания выполнены полностью (100%).
Для обеспечения плановых темпов строительства на объекте задействованы 23 специалиста и 2 единицы техники.
Отдел инфраструктурного развития продолжает осуществлять постоянный мониторинг за ходом работ. Основной задачей остается своевременное и качественное завершение ремонта к планируемому сроку, что позволит создать для учащихся и педагогов лицея комфортные, безопасные и современные условия для обучения и развития.
